사업개요
- 사업명 : 수도권광역급행철도 C노선(GTX-C) 민간자본투자사업
- 사업방식 : BTO(수익형 민간투자사업)

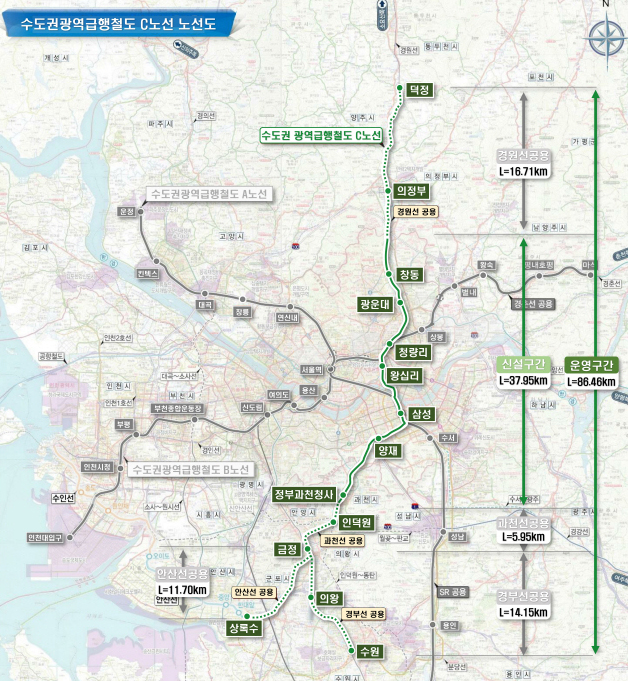

- 위치 : 양주시 덕정역 ~ 수원시 수원역
- 규모 : 총 연장 86.46km, 정거장 14개소(광역철도), 차량기지 1개소(덕정)
- 양주시 정차역: 1개소(덕정역)
- 신설 37.95km (전용구간), 공용구간 36.81km (1·4호선 공용구간), 상록수 지선 11.70km
- 사업기간 : 2018. ~ 2031.
- 사업비 : 4조 9,272억원 (2026. 8. 25. GTX-C 민간투자사업심의위원회(민투심) 통과 기준)
- 시행자 : 지티엑스씨 주식회사(현대건설 컨소시엄)
추진현황
- 2018. 12. 예비타당성조사 결과 통보
- 2019. 7. 기본계획 용역 수립(’20.12. 준공)
- 2021. 6. 우선협상대상자 선정(현대건설)
- 2023. 8. 실시협약 체결(국토부⇔현대건설컨소시엄)
- 2023. 12. 민간투자사업 실시계획 승인(국토부)
- 2024. 1. 착공식
- 2025. 12. ~ 2026. 4. 대한상사중재원 중재 완료
- 2026. 9. 공사 착공
